Escenario: P11-Inventarios | Fecha: 02/MAR/2015 |
Inventario General y cíclico | |
Procesos A probar:
Conceptos | Valor/Código | Descripción | |
1 | Almacén con Unidades de almacén | 001,300 | |
2 | Almacén con varias unidades de almacén por ubicación | 002 | |
3 | Almacenes si unidades de almacén | 003,005,008 | |
4 | |||
5 | |||
6 | |||
7 |
Paso | Descripción | TRANS | Resultado esperado | Resultado Obtenido | Observaciones |

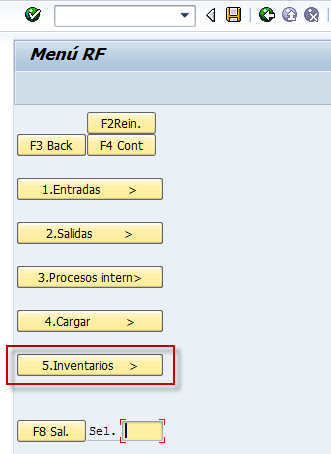

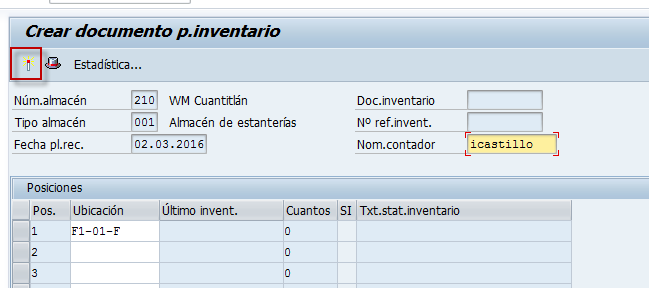

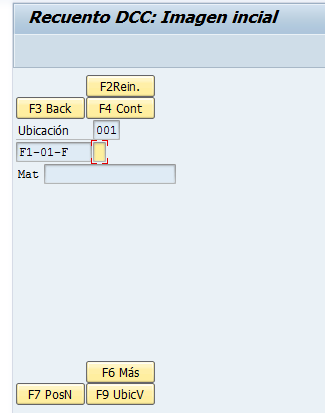

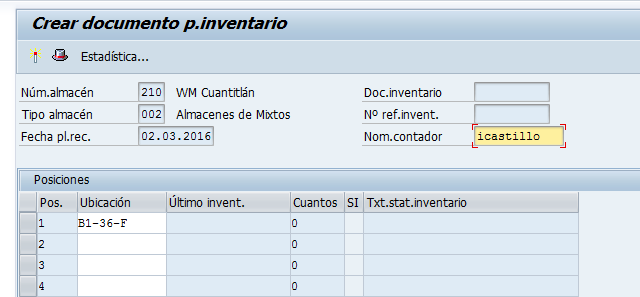

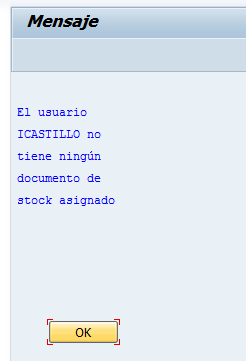

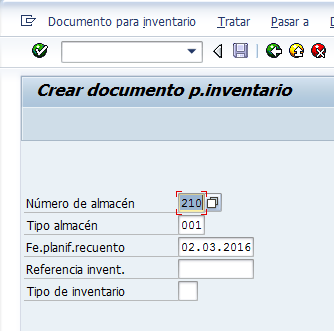

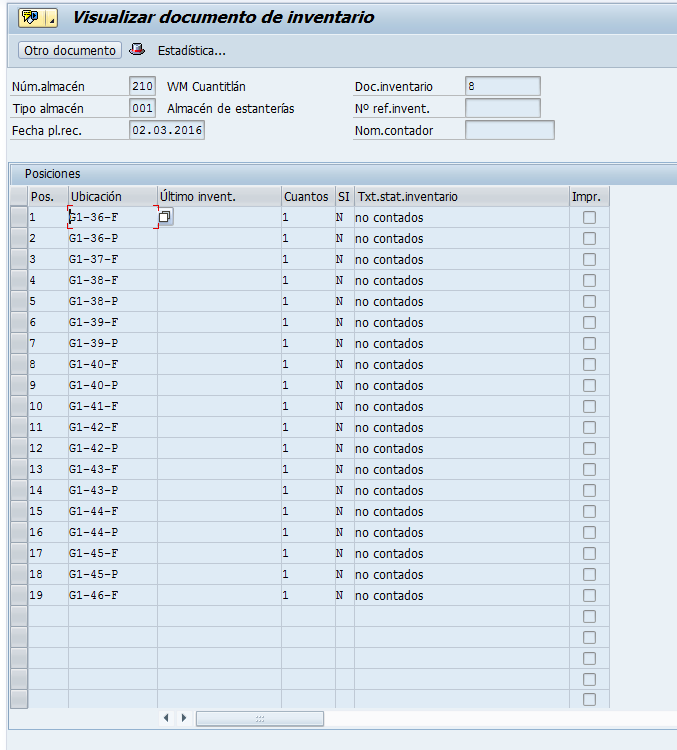

1. | Crear Documento de inventario ubicaciones en 001 | LI01N | Se crea un documento de inventario | 003 | |

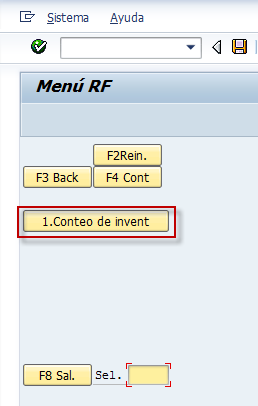

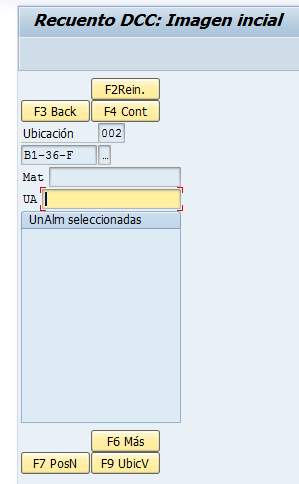

2. | Contar Ubicación con UA cerrada | LM00 | Se cuenta la ubicación | ||

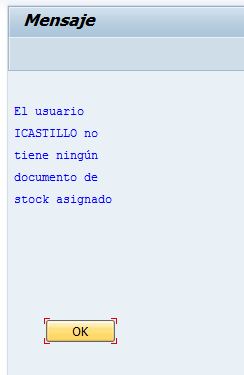

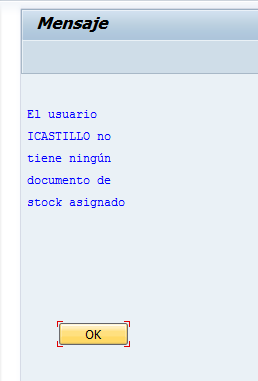

3. | Crear Documento de inventario ubicaciones en 001 | LI01N | Se crea un documento de inventario | 005 | |

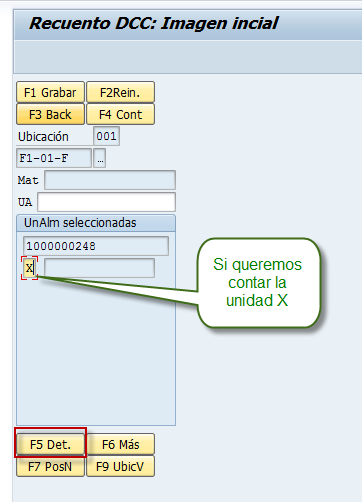

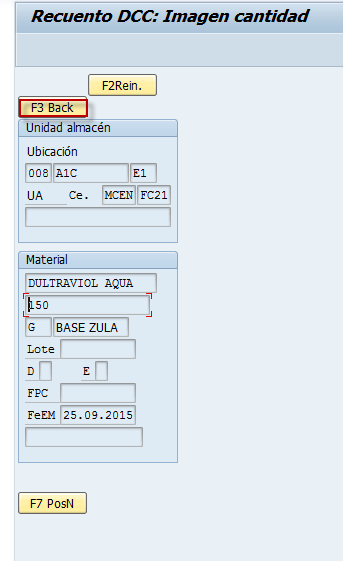

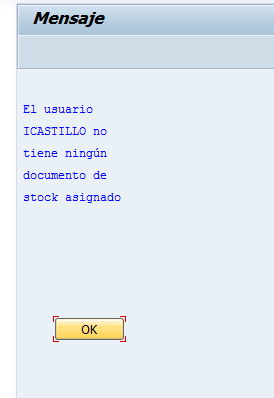

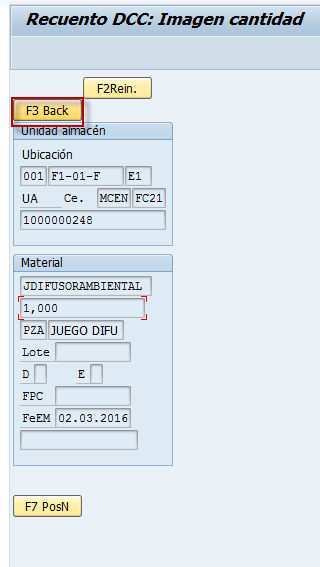

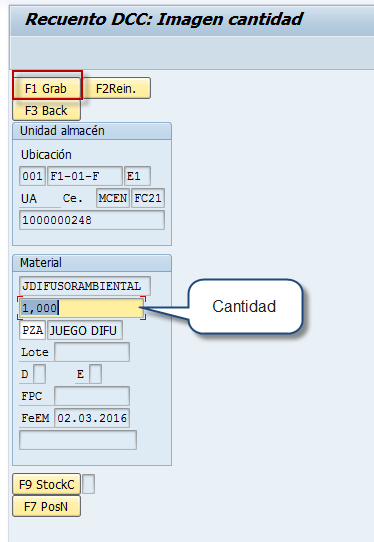

4. | Contar Ubicación Con UA abierta | LM00 | Se cuenta la ubicación y la unidad de almacén | ||

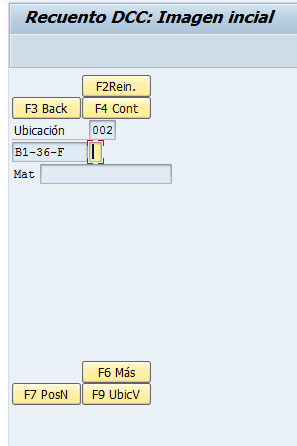

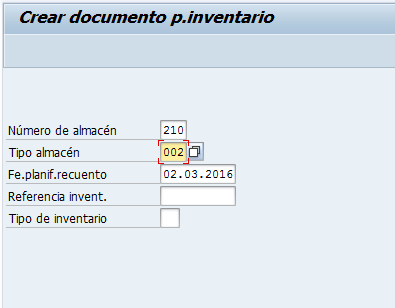

5. | Crear Documento de inventario ubicación en 002 | LI01N | Se crea documento de inventario | 006 | |

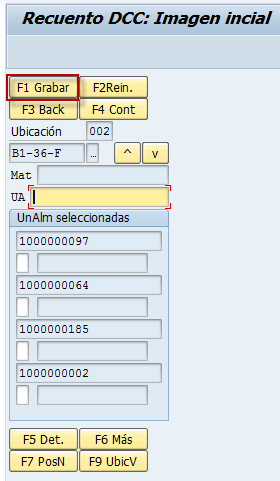

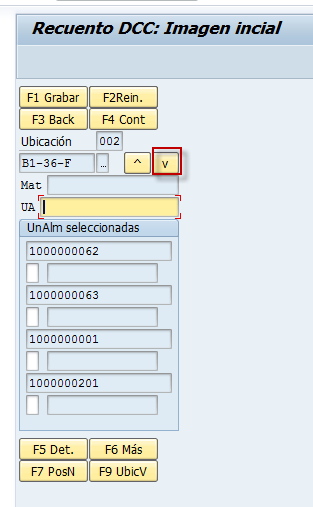

6. | Contar ubicación con varias UA | LM00 | se cuenta la ubicación con varias unidades de almacén. | ||

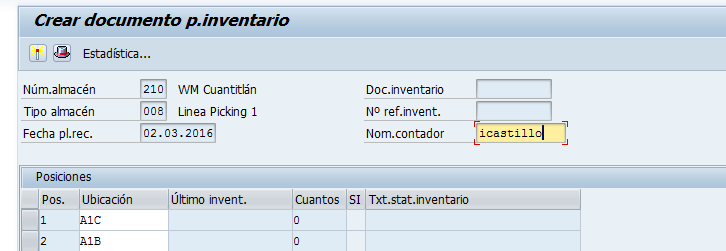

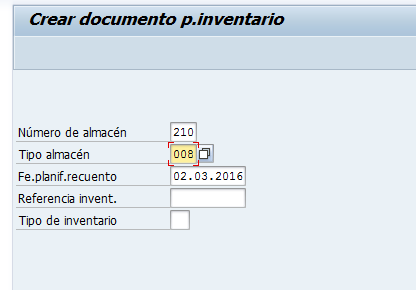

7. | Crear documento de inventario ubicación 008 | LI01N | Se crea un documento de inventario | 007 | |

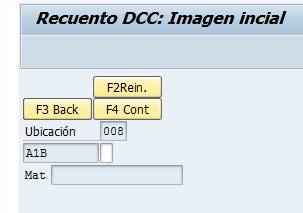

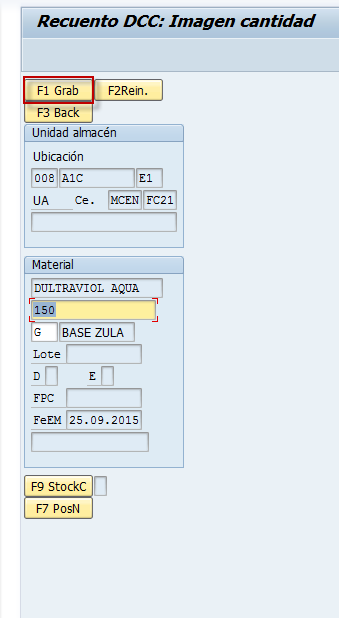

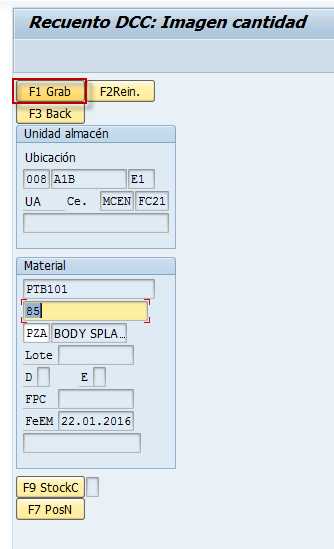

8. | Con tar ubicación sin UA | LM00 | Se cuenta la ubicación | ||

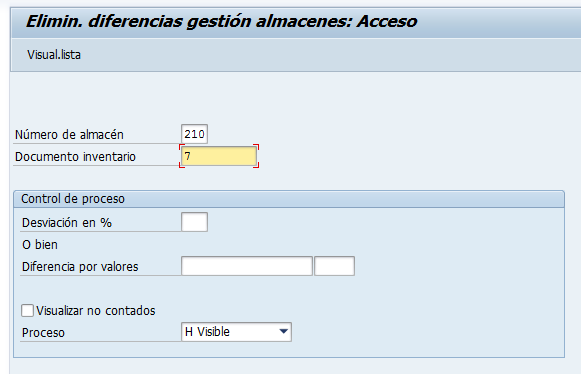

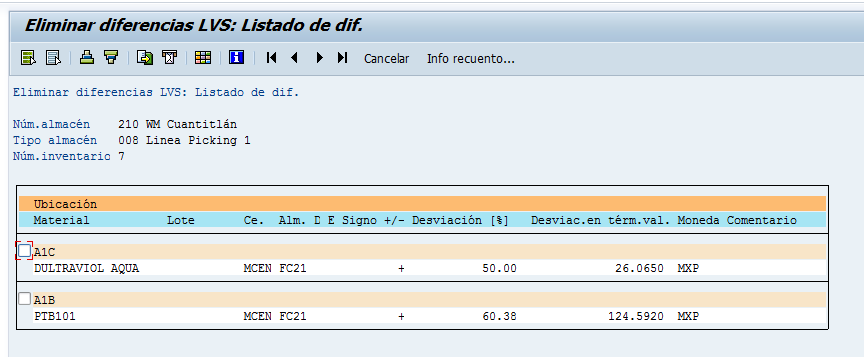

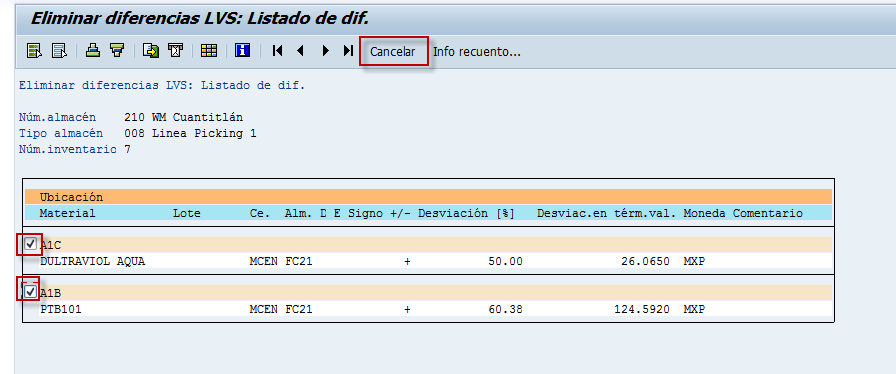

9. | Eliminar diferencias a nivel WM | LI20 | Se eliminan las diferencias de inventario | ||

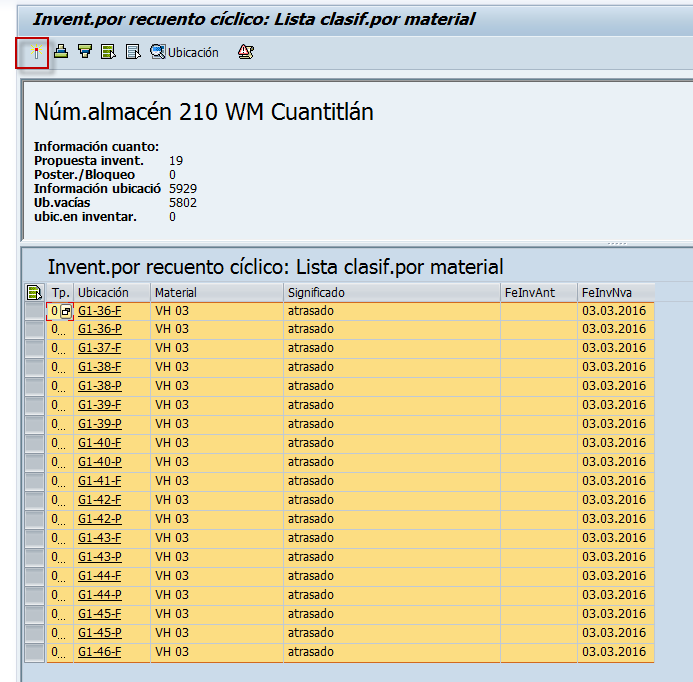

11. | Generar documento de inventario para inventario cíclico. | LX26 | Se genera el documento de inventario | ||
Referenciar pantallas y/o consultas que soporten el resultado de la prueba.

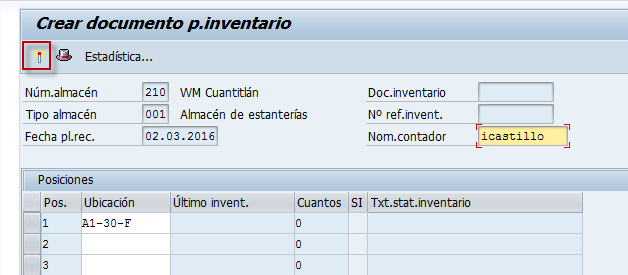

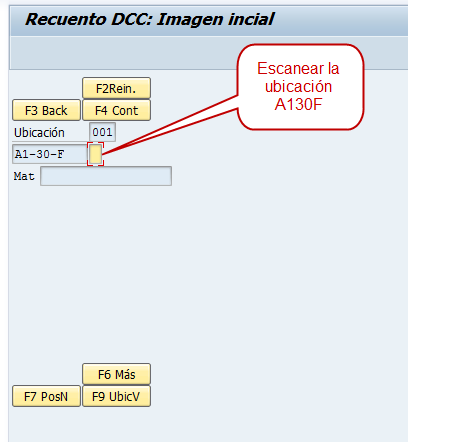

1. Crear Documento de inventario ubicaciones en 001 LI01N
Físicamente los pallets tienen su numero de unidad de almacén.
Para buscar el numero de unidad para la prueba usamos la transacción LX03.
Como la Unidad no está abierta, suponemos contiene lo mismo que cuando se Paletizó .

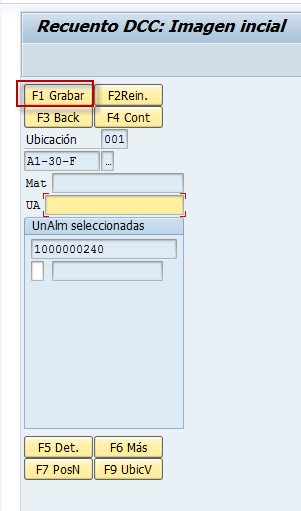

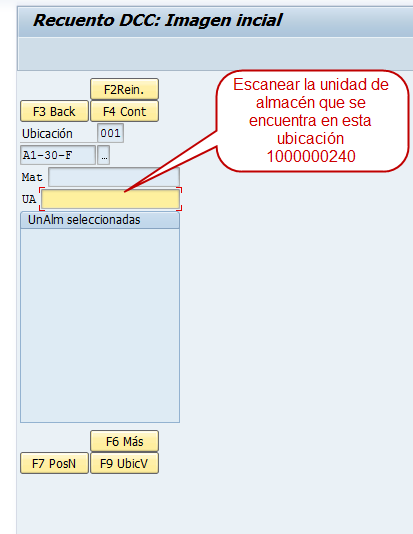

4. Contar Ubicación Con UA abierta LM00
NOTA: escaneando de Nuevo la Unidad de almacén pasa al siguiente menú

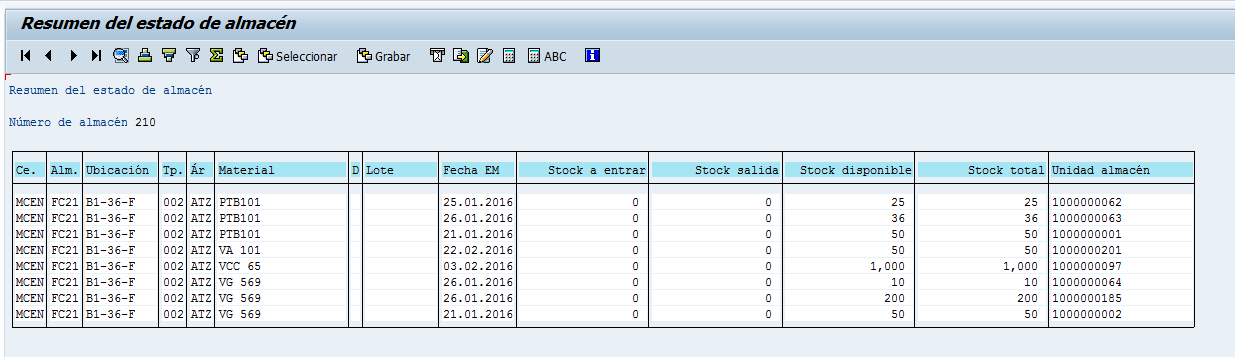

Verificamos las unidades de almacén que hay en esta ubicación.
Comentarios:
